Thi công lắp đặt mạng văn phòng chuẩn kỹ thuật

thi công điện mạng văn phòng

Thi công điện mạng văn phòng là quá trình thiết kế, đi dây và lắp đặt toàn bộ hạ tầng mạng nội bộ (LAN – Local Area Network) và các hệ thống điện nhẹ kèm theo cho không gian văn phòng, bao gồm cáp mạng, switch, access point Wi-Fi, tủ rack và điểm đấu nối.

Một hệ thống mạng văn phòng được thi công đúng chuẩn ngay từ đầu sẽ vận hành ổn định trong 10–15 năm và là nền tảng cho toàn bộ hoạt động CNTT của doanh nghiệp.

Key Takeaways

  • Mạng văn phòng bao gồm hạ tầng có dây (LAN, cáp Cat6/Cat6A) và không dây (Wi-Fi) – cả hai cần được thiết kế đồng bộ và thi công đúng tiêu chuẩn ANSI/TIA-568.
  • Cáp Cat6A là tiêu chuẩn tối thiểu được khuyến nghị cho văn phòng mới xây dựng, hỗ trợ 10 Gbps đến 100 m và tương thích PoE++ cho camera AI, điện thoại IP.
  • Quy trình thi công chuẩn gồm 6 bước: khảo sát → thiết kế → bóc tách khối lượng → đi dây & lắp đặt → cấu hình thiết bị → nghiệm thu.
  • Chi phí lắp đặt mạng văn phòng tham khảo dao động từ 300.000–800.000 VNĐ/m² tùy quy mô, hạng mục và thương hiệu thiết bị.
  • Sai lầm thi công phổ biến nhất: đi chung cáp mạng với cáp điện lực, dùng cáp CCA (nhôm mạ đồng) thay đồng nguyên chất, và không để dự phòng tuyến cáp cho mở rộng tương lai.

Nội dung bài viết

Mạng văn phòng là gì và tại sao thi công đúng ngay từ đầu quan trọng như vậy?

Mạng văn phòng (office network) là hệ thống hạ tầng kết nối toàn bộ thiết bị trong văn phòng – từ máy tính, laptop, điện thoại IP đến camera giám sát, máy in và hệ thống hội nghị truyền hình – vào một nền tảng truyền dữ liệu chung, đảm bảo tốc độ, ổn định và bảo mật.

Hệ thống này được chia thành hai lớp chính: lớp hạ tầng vật lý (cáp mạng, máng cáp, switch, patch panel, tủ rack) và lớp thiết bị chủ động (router, firewall, access point Wi-Fi, controller).

hệ thống mạng văn phòng
Hệ thống mạng văn phòng

Theo tiêu chuẩn ANSI/TIA-568.2-D của Hiệp hội Viễn thông Mỹ (TIA), hạ tầng cáp mạng trong tòa nhà thương mại cần được thiết kế theo cấu trúc phân cấp (hierarchical cabling), đảm bảo khả năng mở rộng và nâng cấp trong tương lai mà không cần thi công lại toàn bộ.

Takeaway: Một hệ thống đi dây mạng văn phòng được thi công cẩu thả hoặc không theo tiêu chuẩn sẽ gây ra mạng chập chờn, băng thông thấp, không thể mở rộng và tốn chi phí sửa chữa gấp nhiều lần so với làm đúng ngay từ đầu.

Hạ tầng mạng văn phòng gồm những thành phần gì?

Trước khi lên kế hoạch thi công, chủ đầu tư và đội ngũ IT cần nắm rõ các thành phần cấu thành một hệ thống mạng văn phòng đầy đủ:

Lớp hạ tầng cáp (Passive infrastructure)

Thành phần Chức năng Tiêu chuẩn phổ biến
Cáp mạng (Cat6 / Cat6A) Truyền dữ liệu giữa điểm mạng và switch ANSI/TIA-568.2-D
Cáp quang (Multi-mode OM3/OM4) Kết nối backbone tầng, liên tòa nhà ISO/IEC 11801
Patch panel 24/48 port Quản lý đấu nối tập trung tại tủ rack TIA-568
Tủ rack 19″ Chứa switch, patch panel, UPS, server EIA-310
Máng cáp, thang cáp Dẫn hướng và bảo vệ đường cáp EN 50085
Hộp outlet mạng Điểm đấu nối cho người dùng cuối

Lớp thiết bị chủ động (Active equipment)

Thiết bị Chức năng Ghi chú
Router / Firewall Kết nối Internet, bảo mật lớp biên Cisco, Fortinet, Mikrotik
Switch Layer 2/3 Phân phối tín hiệu đến từng cổng mạng Cisco, Aruba, Ruijie
Access Point Wi-Fi 6 (802.11ax) Phủ sóng không dây cho toàn văn phòng Ubiquiti, Cisco Meraki
UPS Duy trì điện cho thiết bị core khi mất điện APC, Eaton
Các thành phần hạ tầng mạng văn phòng
Các thành phần hạ tầng mạng văn phòng

Cáp Cat6 vs. Cat6A: Nên chọn loại nào cho văn phòng?

Đây là câu hỏi quan trọng nhất khi lập kế hoạch đi dây mạng văn phòng, vì cáp là thành phần khó thay thế nhất sau khi đã thi công.

Cat6 hỗ trợ tốc độ 10 Gbps nhưng chỉ ở khoảng cách tối đa 55 m. Với hành lang văn phòng thông thường dài 60–80 m, Cat6 sẽ không đạt tốc độ 10G toàn tuyến.

Cat6A duy trì 10 Gbps ở toàn bộ 100 m, băng thông 500 MHz, hỗ trợ đầy đủ PoE++ (IEEE 802.3bt, tối đa 90W/cổng) cho camera AI, điện thoại IP và access point thế hệ mới. Đây là lý do ANSI/TIA TSB-184-A khuyến nghị Cat6A là cấp tối thiểu cho các hệ thống có yêu cầu PoE 4-pair.

Tiêu chí Cat6 Cat6A

Băng thông

250 MHz

500 MHz

Tốc độ tối đa

10 Gbps (55 m)

10 Gbps (100 m)

Hỗ trợ PoE++

Giới hạn

Đầy đủ (90W)

Tiết diện cáp

Nhỏ hơn, dễ đi

Lớn hơn, cần máng rộng hơn

Chi phí

Thấp hơn ~20–30%

Cao hơn, nhưng bền hơn

Khuyến nghị dùng

Văn phòng nhỏ, ngắn hạn

Văn phòng mới, chuẩn dài hạn

Takeaway: Với chi phí chênh lệch khoảng 20–30% so với Cat6, Cat6A là đầu tư hợp lý giúp văn phòng “đón đầu” nhu cầu băng thông trong 10–15 năm tới mà không cần thay lại toàn bộ hạ tầng cáp.

Tham khảo thêm về các loại cáp mạng phổ biến và tiêu chí lựa chọn đúng cho từng công trình.

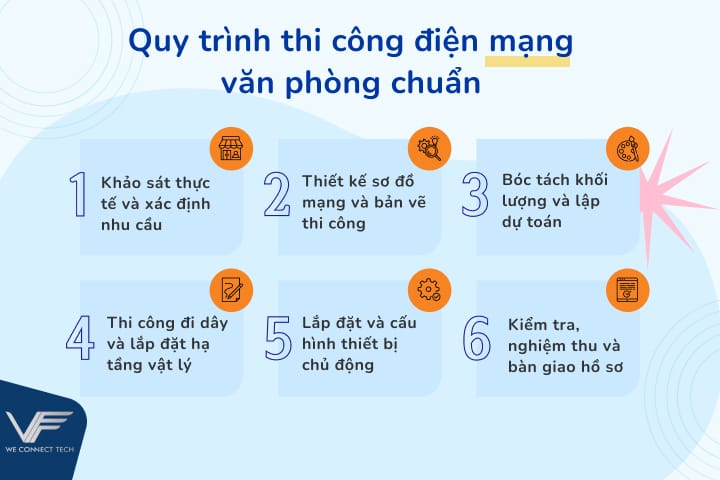

Quy trình thi công điện mạng văn phòng chuẩn 6 bước

Thi công lắp đặt mạng văn phòng đúng kỹ thuật cần tuân theo quy trình bài bản, không được bỏ qua bước nào để tránh phát sinh sự cố và chi phí về sau.

Quy trình thi công điện mạng văn phòng chuẩn
Quy trình thi công điện mạng văn phòng chuẩn

Bước 1: Khảo sát thực tế và xác định nhu cầu

Kỹ sư thiết kế đến văn phòng để đo đạc mặt bằng, xác định số lượng người dùng, điểm mạng cần thiết, vị trí đặt tủ rack (server room hoặc IDF closet) và điểm kéo cáp từ nhà mạng vào.

Các thông số cần xác định gồm: tổng số điểm mạng LAN có dây, số zone Wi-Fi cần phủ sóng, yêu cầu băng thông theo nhóm người dùng (kế toán, thiết kế, sale…), thiết bị PoE cần lắp (camera, IP phone, AP) và yêu cầu VLAN phân vùng mạng.

Bước 2: Thiết kế sơ đồ mạng và bản vẽ thi công

Kỹ sư lập bản vẽ mặt bằng bố trí điểm mạng, sơ đồ đi cáp (cable routing) và sơ đồ logic mạng (network topology). Đây là bước quyết định tính thẩm mỹ, khả năng mở rộng và dễ bảo trì của hệ thống sau này.

Bản vẽ thiết kế phải chỉ rõ: vị trí từng outlet mạng, đường đi cáp qua máng/thang cáp, vị trí tủ rack và switch, sơ đồ đấu nối patch panel và phân vùng VLAN nếu có.

Tham khảo thêm về thiết kế hệ thống mạng cho văn phòng và doanh nghiệp để hiểu các mô hình thiết kế phổ biến.

Bước 3: Bóc tách khối lượng và lập dự toán

Từ bản vẽ thiết kế, kỹ sư dự toán tính tổng số lượng và chủng loại vật tư: mét cáp từng loại, số lượng outlet, hộp nối, patch panel, máng cáp và thiết bị chủ động. Đây là cơ sở để lập báo giá thi công lắp đặt mạng văn phòng minh bạch, không phát sinh.

Bước 4: Thi công đi dây và lắp đặt hạ tầng vật lý

Đây là giai đoạn thi công thực tế, bao gồm: lắp đặt máng cáp và thang cáp theo bản vẽ, kéo cáp mạng từ tủ rack đến từng điểm outlet, đấu nối và bấm đầu cáp RJ45 theo chuẩn T568B, lắp đặt patch panel và đánh nhãn từng tuyến cáp, lắp tủ rack và các thiết bị passive bên trong.

Nguyên tắc bắt buộc khi đi dây mạng văn phòng:

  • Tuyệt đối không đi chung máng cáp với dây điện 220V – nhiễu điện từ (EMI) sẽ làm suy giảm tín hiệu mạng, gây mất kết nối.
  • Khoảng cách tối thiểu giữa cáp mạng và cáp điện lực là 30 cm khi đi song song (theo tiêu chuẩn EN 50174).
  • Mỗi tuyến cáp phải được đánh nhãn rõ ràng tại cả hai đầu để thuận tiện bảo trì và xử lý sự cố.
  • Để dự phòng ít nhất 10–15% dung lượng cổng switch và điểm outlet cho nhu cầu mở rộng trong tương lai.

Bước 5: Lắp đặt và cấu hình thiết bị chủ động

Sau khi hạ tầng cáp hoàn tất và kiểm tra thông mạch (continuity test), kỹ thuật viên lắp đặt và cấu hình: router và firewall (địa chỉ IP, NAT, firewall rules), switch (VLAN, STP, PoE power budget), access point (SSID, băng tần 2.4/5 GHz, roaming) và UPS (cấu hình ngưỡng báo động và shutdown).

Bước 6: Kiểm tra, nghiệm thu và bàn giao hồ sơ

Bước cuối cùng và quan trọng nhất: kiểm tra hiệu suất từng tuyến cáp bằng thiết bị đo chuyên dụng (Fluke Networks DTX/DSX) theo tiêu chuẩn TIA-568, kiểm tra tốc độ mạng thực tế tại từng điểm outlet, chạy thử toàn bộ hệ thống PoE, Wi-Fi và kết nối Internet, sau đó bàn giao hồ sơ hoàn công (as-built drawings, kết quả test report, sơ đồ đánh nhãn cáp) cho đơn vị quản lý IT.

Xem thêm quy trình thi công hệ thống điện nhẹ theo tiêu chuẩn kỹ thuật áp dụng tại VF&T.

Chi phí thi công điện mạng văn phòng tham khảo

Chi phí lắp đặt mạng văn phòng phụ thuộc vào 4 yếu tố chính: diện tích (m²), số lượng điểm mạng, thương hiệu thiết bị và có bao gồm hệ thống Wi-Fi + bảo mật hay không.

Bảng chi phí tham khảo theo quy mô văn phòng

Quy mô văn phòng Số điểm mạng Chi phí ước tính (VNĐ) Ghi chú
Nhỏ (< 100 m², ≤ 10 người)

15–20 điểm

20–50 triệu

LAN + Wi-Fi cơ bản
Vừa (100–300 m², 10–30 người)

30–60 điểm

50–150 triệu

LAN + Wi-Fi + switch có quản lý
Trung bình (300–500 m², 30–60 người)

60–120 điểm

150–350 triệu

LAN + Wi-Fi 6 + VLAN + firewall
Lớn (> 500 m², > 60 người)

> 120 điểm

350 triệu – 1 tỷ+

Toàn bộ hạ tầng ELV tích hợp

Chi phí theo đơn giá từng hạng mục (tham khảo)

Hạng mục Đơn vị Đơn giá tham khảo (VNĐ)
Điểm mạng Cat6A (vật tư + nhân công)

Điểm

500.000 – 1.200.000

Access Point Wi-Fi 6 (lắp đặt, chưa thiết bị)

Cái

200.000 – 500.000

Tủ rack 12U – 24U (thiết bị + lắp đặt)

Cái

3.000.000 – 10.000.000

Switch PoE 24 port managed (thiết bị)

Cái

5.000.000 – 25.000.000

Máng cáp thép (vật tư + lắp đặt)

m

80.000 – 200.000

Lưu ý: Đơn giá trên mang tính tham khảo (tháng 5/2026), chưa bao gồm VAT 10%. Chi phí thực tế cần được xác định sau khi khảo sát thực địa và bóc tách khối lượng cụ thể.

Những sai lầm phổ biến khi thi công mạng văn phòng cần tránh

  • Dùng cáp CCA (nhôm mạ đồng) thay vì cáp đồng nguyên chất (BC): CCA có điện trở cao hơn, dẫn điện kém hơn và đặc biệt không phù hợp cho PoE – có thể gây cháy đầu nối do nhiệt sinh ra từ dòng điện PoE chạy qua vật liệu dẫn điện kém.
  • Đi dây mạng chung với cáp điện 220V: Đây là lỗi thi công nghiêm trọng nhất, gây nhiễu EMI liên tục, làm mạng chập chờn và không ổn định dù thiết bị mạng tốt đến đâu.
  • Không để dự phòng cổng và tuyến cáp: Một văn phòng 50 người hôm nay có thể lên 70–80 người sau 2 năm. Không dự phòng tuyến cáp sẽ buộc phải thi công lại, rất tốn kém và gây gián đoạn hoạt động.
  • Không đánh nhãn cáp sau khi thi công: Khi sự cố xảy ra, đội IT không thể xác định tuyến cáp nào bị lỗi nếu hệ thống không được đánh nhãn đầy đủ. Đây là nguyên nhân phổ biến khiến thời gian xử lý sự cố kéo dài.
  • Mua thiết bị rẻ, không rõ nguồn gốc: Switch hoặc access point không có chứng nhận CE/FCC, không có hỗ trợ firmware update, có thể gây lỗ hổng bảo mật nghiêm trọng cho toàn bộ hệ thống mạng doanh nghiệp.

Mạng văn phòng tích hợp với hệ thống điện nhẹ ELV: Xu hướng hiện nay

Văn phòng hiện đại không chỉ cần mạng LAN và Wi-Fi. Hạ tầng mạng ngày nay là nền tảng cho toàn bộ hệ thống điện nhẹ (ELV – Extra Low Voltage) hoạt động đồng bộ:

  • Camera IP an ninh chạy trên hạ tầng mạng LAN qua PoE, cần băng thông ổn định và độ trễ thấp để truyền video 4K liên tục. Xem thêm về hệ thống camera giám sát CCTV tích hợp vào mạng văn phòng.
  • Kiểm soát ra vào (access control) sử dụng mạng LAN để truyền dữ liệu chấm công, xác thực thẻ từ và điều khiển khóa điện – cần một VLAN riêng biệt để đảm bảo bảo mật. Tham khảo thêm về giải pháp kiểm soát ra vào cho văn phòng và tòa nhà thương mại.
  • Hệ thống AV phòng họp (màn hình chia sẻ, loa hội nghị, camera họp trực tuyến) đòi hỏi băng thông ổn định 10–100 Mbps mỗi phòng và VLAN riêng để tránh ảnh hưởng đến mạng người dùng chung. Xem thêm về hệ thống AV phòng họp thông minh và yêu cầu hạ tầng mạng kèm theo.
  • Bảo mật hệ thống mạng là yếu tố không thể tách rời khi thiết kế mạng văn phòng: phân vùng VLAN, firewall, kiểm soát truy cập theo nhóm người dùng và giám sát lưu lượng. Tham khảo thêm về bảo mật hệ thống mạng cho doanh nghiệp.

VF&T – Đơn vị thi công điện mạng văn phòng và hạ tầng ELV toàn diện

Với hơn 14 năm kinh nghiệm triển khai hạ tầng mạng và hệ thống điện nhẹ ELV cho tòa nhà văn phòng, khu công nghiệp, bệnh viện và khách sạn tại Việt Nam, VF&T mang đến giải pháp thi công điện mạng văn phòng từ khảo sát đến bàn giao theo đúng tiêu chuẩn quốc tế.

Đơn vị thi công điện mạng văn phòng
Đơn vị thi công điện mạng văn phòng

VF&T cam kết:

  • Sử dụng cáp và đầu nối chính hãng từ Telegärtner và Rosenberger – chứng nhận ISO/IEC 11801 và EN 50173 – đảm bảo hệ thống hoạt động ổn định 15–20 năm.
  • Thiết kế mạng theo tiêu chuẩn ANSI/TIA-568 với sơ đồ chi tiết, phân vùng VLAN và tính toán băng thông theo nhu cầu thực tế.
  • Nghiệm thu bằng thiết bị đo Fluke Networks, bàn giao đầy đủ test report và hồ sơ as-built.
  • Báo giá minh bạch, bóc tách chi tiết – cam kết không phát sinh sau ký hợp đồng.
  • Bảo trì hệ thống mạng định kỳ và hỗ trợ kỹ thuật 24/7 sau bàn giao.

Câu hỏi thường gặp về thi công mạng văn phòng

Văn phòng 50 người cần bao nhiêu điểm mạng LAN và access point Wi-Fi?

Theo quy tắc thiết kế phổ biến, mỗi người dùng cần tối thiểu 1–2 điểm mạng LAN có dây (bao gồm máy tính và điện thoại IP nếu dùng VoIP). Với 50 người, cần thiết kế khoảng 60–80 điểm LAN (cộng thêm dự phòng 20–30% cho máy in, camera, thiết bị IoT).

Về Wi-Fi, một access point Wi-Fi 6 tiêu chuẩn (như Ubiquiti UniFi hoặc Cisco Meraki) có thể phục vụ 30–50 người dùng đồng thời trong điều kiện lý tưởng. Văn phòng 50 người chia thành các khu vực cần khoảng 3–5 access point, tùy theo thiết kế mặt bằng và vật cản tường, vách kính.

Nên dùng Wi-Fi toàn bộ hay vẫn cần đi dây cáp mạng LAN?

Câu trả lời luôn là: cần cả hai, và không nên bỏ qua mạng có dây. Wi-Fi ngày càng tốt, nhưng cáp mạng LAN vẫn vượt trội hoàn toàn về độ ổn định, băng thông đảm bảo (không bị nhiễu) và bảo mật cho các thiết bị cố định như máy tính bàn, máy in, camera IP và điện thoại IP. Wi-Fi dùng cho laptop, điện thoại di động và thiết bị di chuyển thường xuyên.

Một văn phòng tốt cần hạ tầng LAN vững chắc làm nền tảng, trên đó Wi-Fi hoạt động như lớp bổ sung linh hoạt.

Chi phí thi công mạng văn phòng ở đâu thì minh bạch và không phát sinh?

Báo giá minh bạch là báo giá có bóc tách từng hạng mục: số lượng điểm mạng, mét cáp từng loại, thương hiệu và model thiết bị cụ thể, chi phí nhân công và VAT. Bất kỳ báo giá nào chỉ có một con số “trọn gói” mà không liệt kê chi tiết đều tiềm ẩn nguy cơ phát sinh sau khi ký hợp đồng.

Ngoài ra, hãy yêu cầu nhà thầu cam kết trong hợp đồng về tiêu chuẩn cáp sử dụng (Cat6A UTP đồng nguyên chất) và phương pháp nghiệm thu (test report theo TIA-568) để tránh bị thay thế bằng vật tư kém chất lượng hơn.

Kết luận

Thi công điện mạng văn phòng đúng chuẩn là nền tảng cho toàn bộ hoạt động CNTT và vận hành của doanh nghiệp. Lựa chọn Cat6A thay vì Cat6, tách biệt cáp mạng khỏi cáp điện lực, đánh nhãn đầy đủ và để dự phòng tuyến cáp là những quyết định nhỏ nhưng ảnh hưởng lớn đến hiệu suất hệ thống trong dài hạn.

Quan trọng hơn, lắp đặt mạng văn phòng cần được nhìn nhận là một phần của hạ tầng ELV tổng thể – không tách rời khỏi camera, kiểm soát ra vào và hệ thống hội nghị – để đảm bảo đồng bộ và hiệu quả đầu tư tối ưu.

Liên hệ VF&T ngay hôm nay để được khảo sát miễn phí và nhận báo giá thi công mạng văn phòng chi tiết, minh bạch cho dự án của bạn.
